山东泰安二期抽水蓄能电站项目建设进展
日期: 2026/05/11 来源:    浏览量:

一、项目基本情况

山东泰安二期抽水蓄能电站,项目位于泰安市徂徕镇,是山东省“十四五”重点项目工程,总投资107.48亿元,计划安装6台30万千瓦水泵水轮机组,总装机180万千瓦,其中2台为国产变速机组,突破“卡脖子”技术,开创抽水蓄能变速机组国产化先河,工程于2020年12月23日正式开工,截至2026年4月底已累计完成投资48.1亿元。

二、项目建设进展

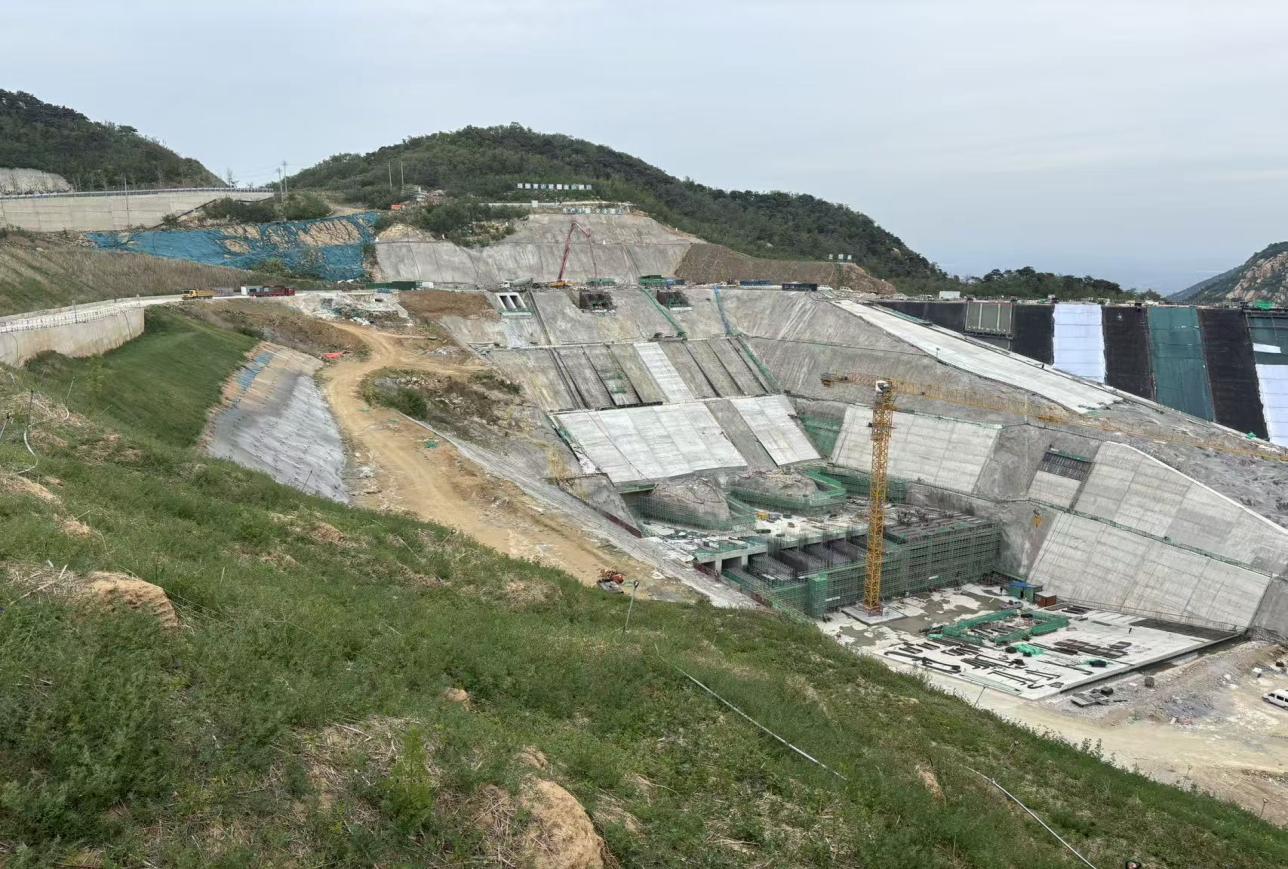

工程方面:2026年4月上旬已完成上水库副坝填筑;计划于2026年7月完成下水库蓄水验收,12月完成上水库蓄水验收。

机电方面:2026年2月1日完成2#机组发电机层混凝土浇筑,2月7日完成1#机组发电机层混凝土浇筑;计划12月完成1#机组定子吊装和2#机组整体盘车检查。

三、项目特色亮点

一是电网保障能力突出,节能降耗成效显著。调峰、调频、调相、储能、系统备用、黑启动等六大功能,在保障电网安全、促进新能源消纳、推动新型能源体系建设等方面发挥重要作用。泰安一期抽水蓄能电站投运后,电站机组平均每年启动三千余次,2021年9月14日,电站创造了单日机组启动47次的非凡记录,成功守护了电网安全生命线,显著改善了山东电网中火电机组的运行条件,提高了电网运行效率,全省每年因此节约标准煤43.4万吨,节约燃油25.5万吨。有力保障了山东电网安全稳定经济运行。

二是发展定位贴合国家战略,践行使命担当。公司牢固树立以人民为中心的发展思想,践行“人民电业为人民”企业宗旨,坚持“建设一座电站,带动一方经济,美化一片环境,造福一地百姓”理念,扎实做好一期精益运维、二期工程建设、三期前期筹备各项工作。助力加快泰安市“千万千瓦级储能之都”和全省“能源绿色低碳转型示范区建设”建设,为实现“碳达峰”“碳中和”目标贡献力量。

三是持续激发创新活力,助力区域发展升级。研究推动智能电网国家科技重大专项项目落地,开展以二期电站为载体的“依托抽水蓄能资源的兆瓦级”项目实施。推进“黑灯工厂”建设,科技助力巡检水平提升,不断提升精益运维水平。
